令和6年3月26日(火)森田理事長以下6名で七尾市を訪問しました。

七尾市には令和6年1月22日から2月29日まで水道管の復旧作業に

あたり、そのご縁で届けてまいりました。

森田理事長から七尾市茶谷義隆市長に災害見舞金を手渡しました。

災害見舞金は組合員68社、管財卸業者6社、組合事務職員一同から

参道を得たものです。

七尾市の早い復旧を心よりご祈念いたします。

東日新聞記事R6.4.2

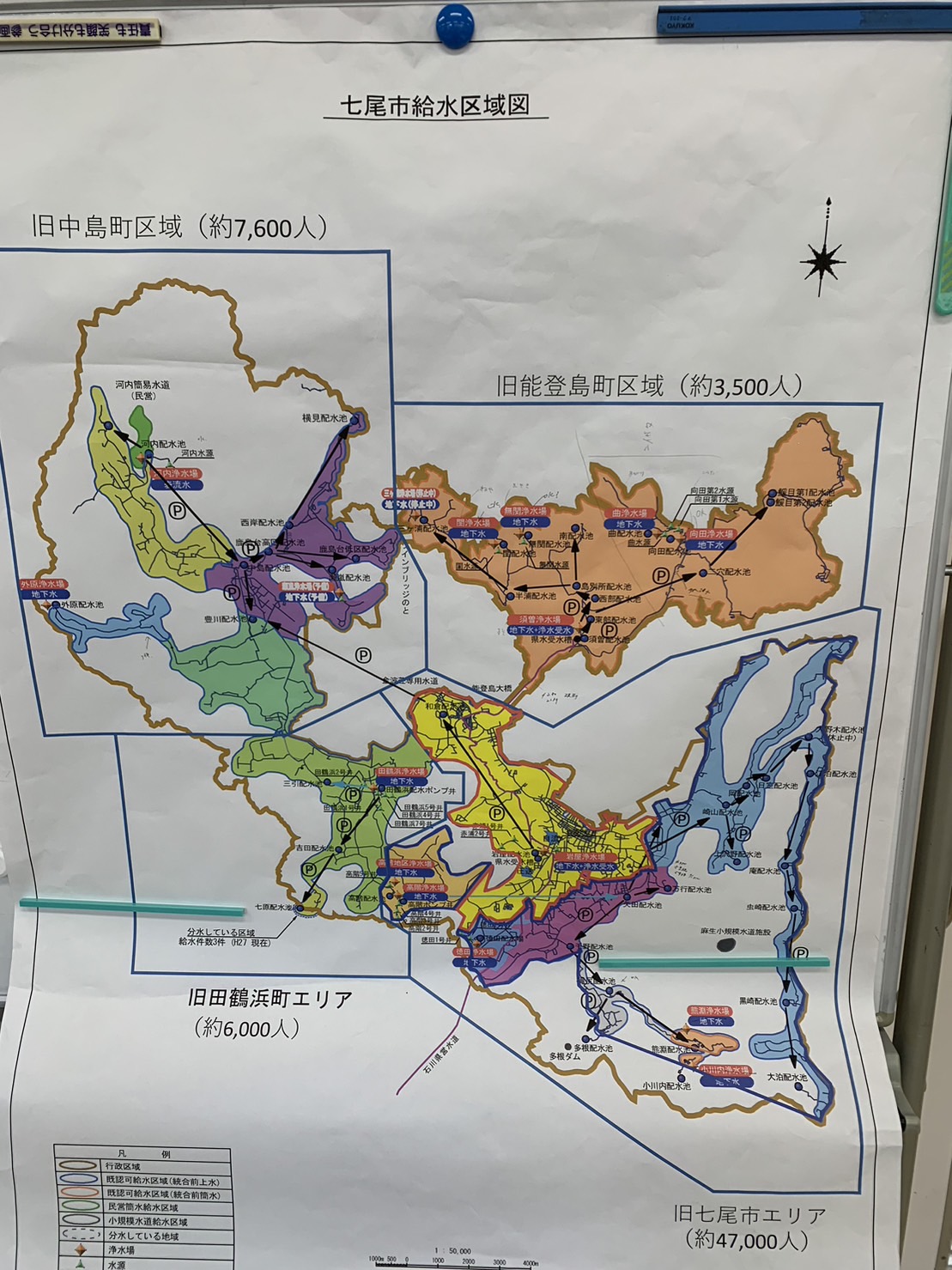

豊橋は七尾市役所周辺の地区を担当し、上下水道局職員が七尾市と打合せ済みのためその指示により作業をする

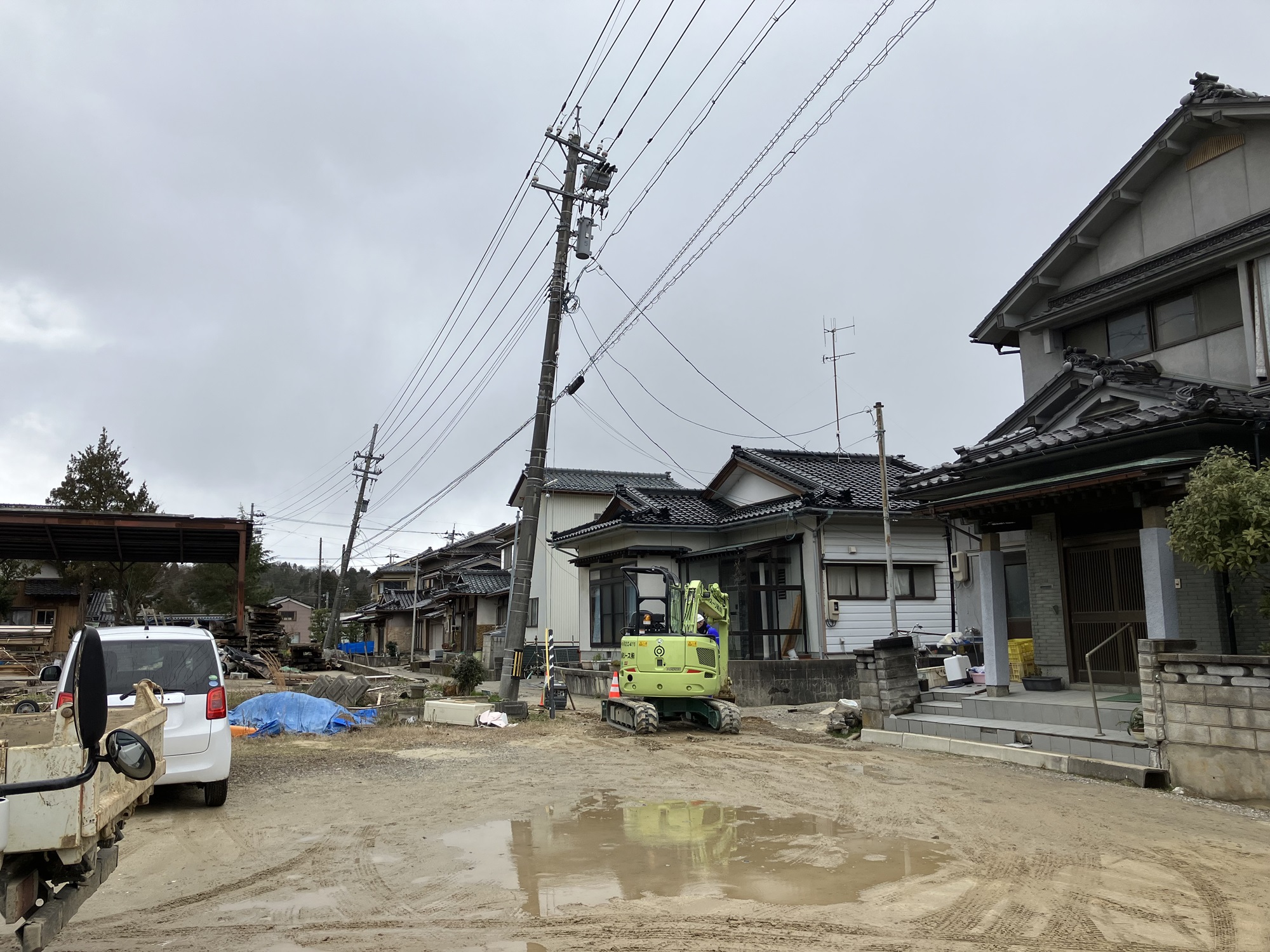

◎現地の被災の様子 1月30日撮影

被災の様子2月19日撮影

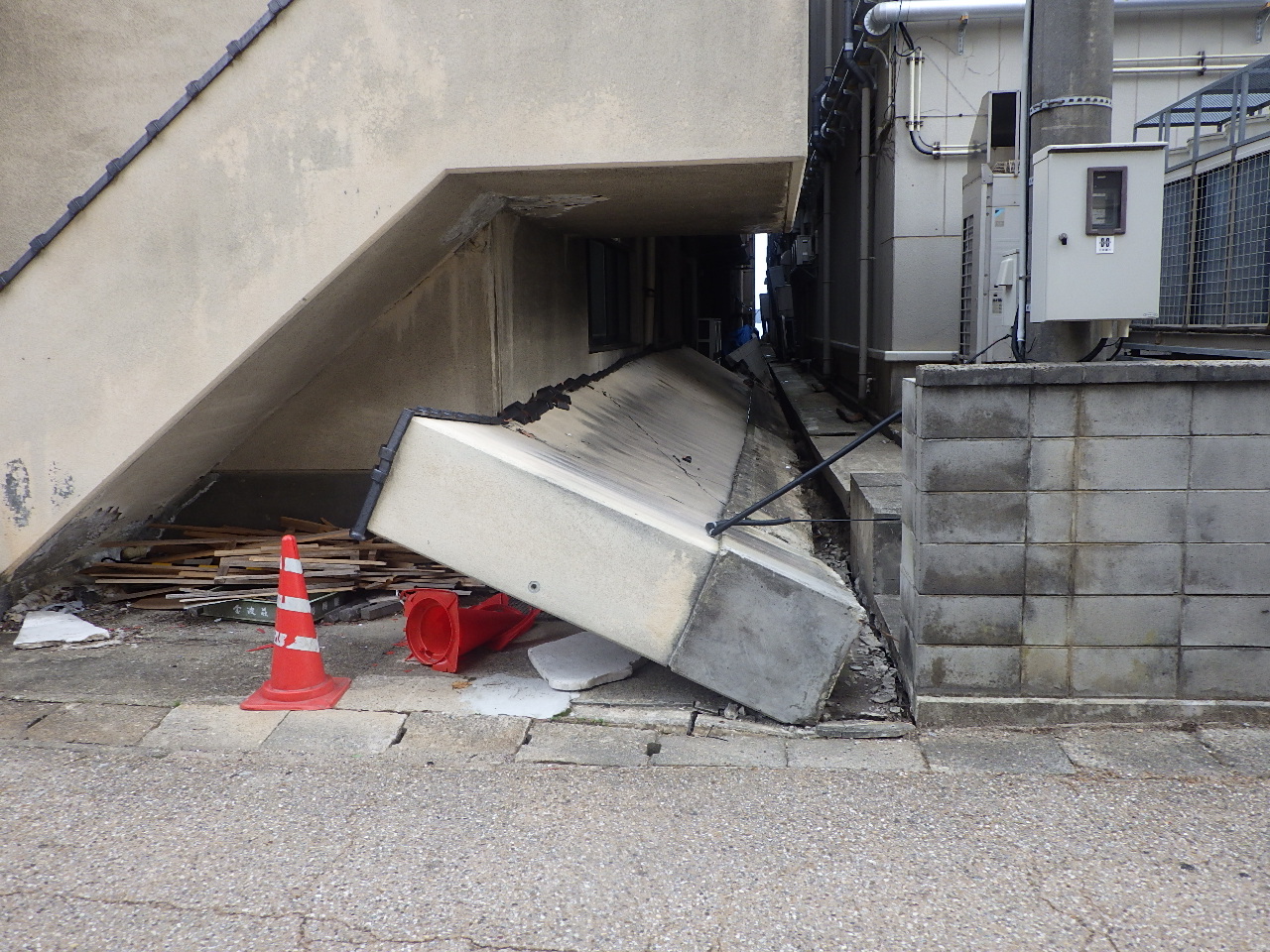

◎2月26日撮影 電柱が傾いている

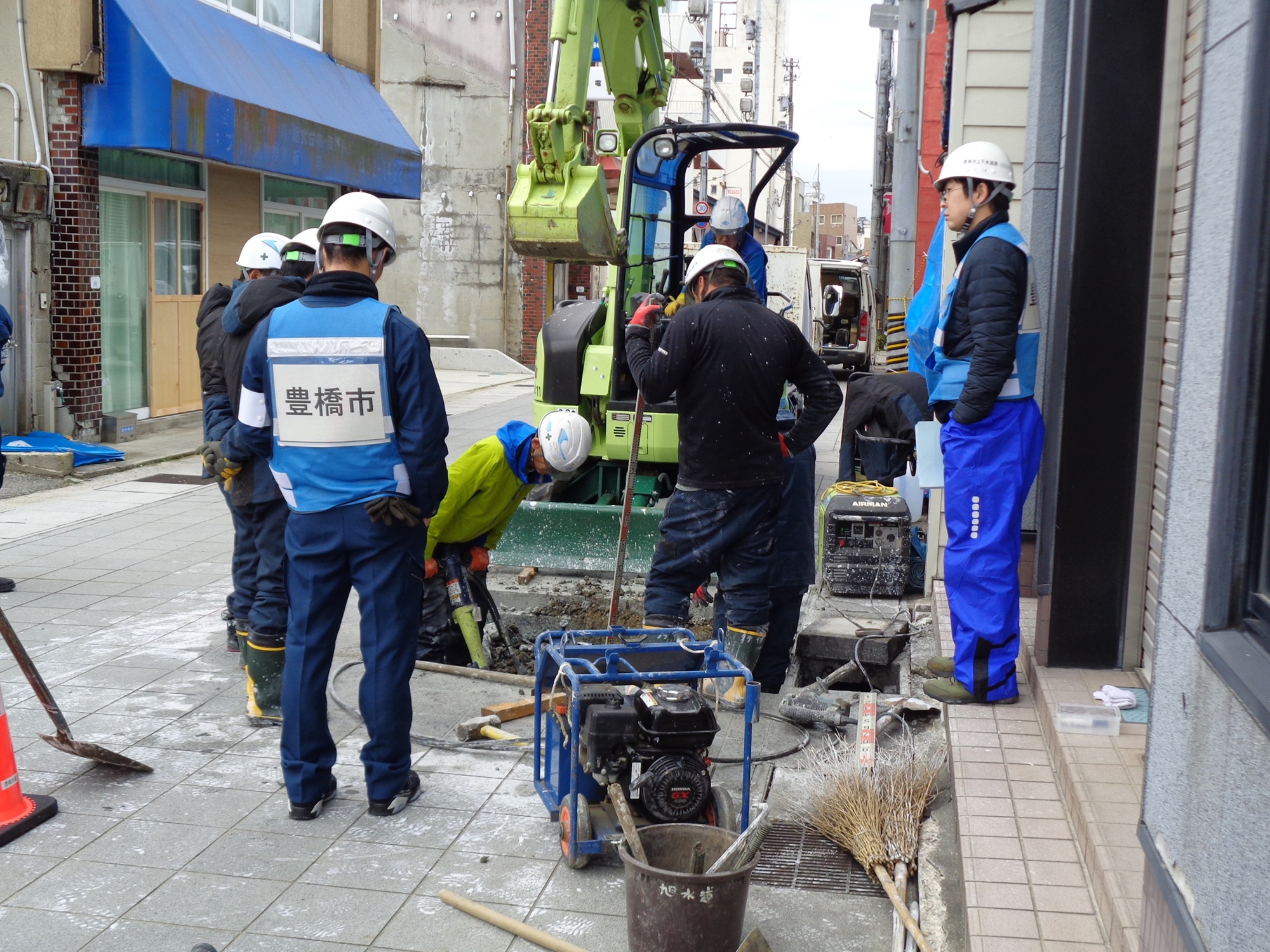

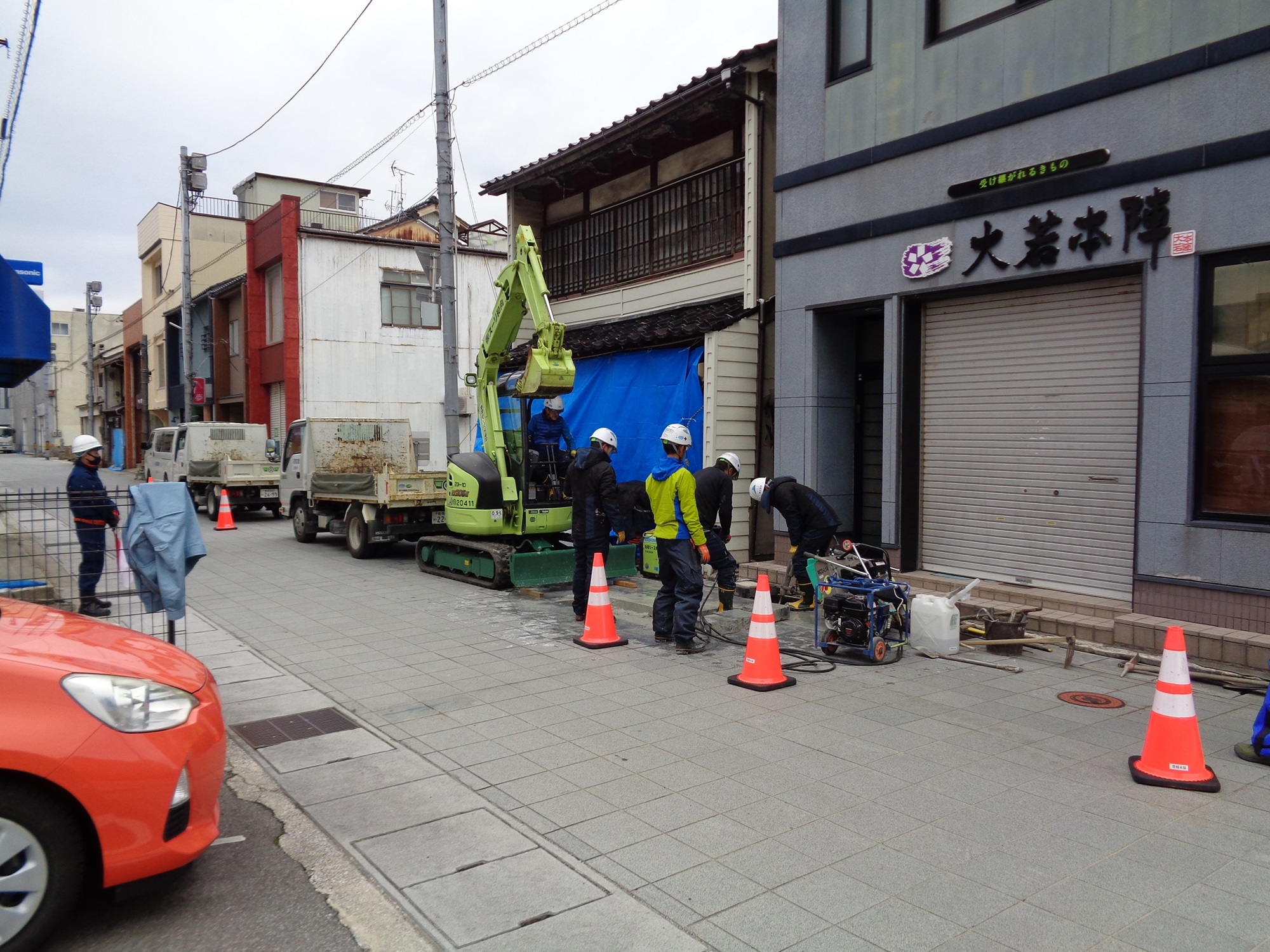

◎2班旭水道の作業状況

1月28日~2月3日

◎3班第一管工の作業状況

2月4日~2月11日

Φ20エルボ漏水

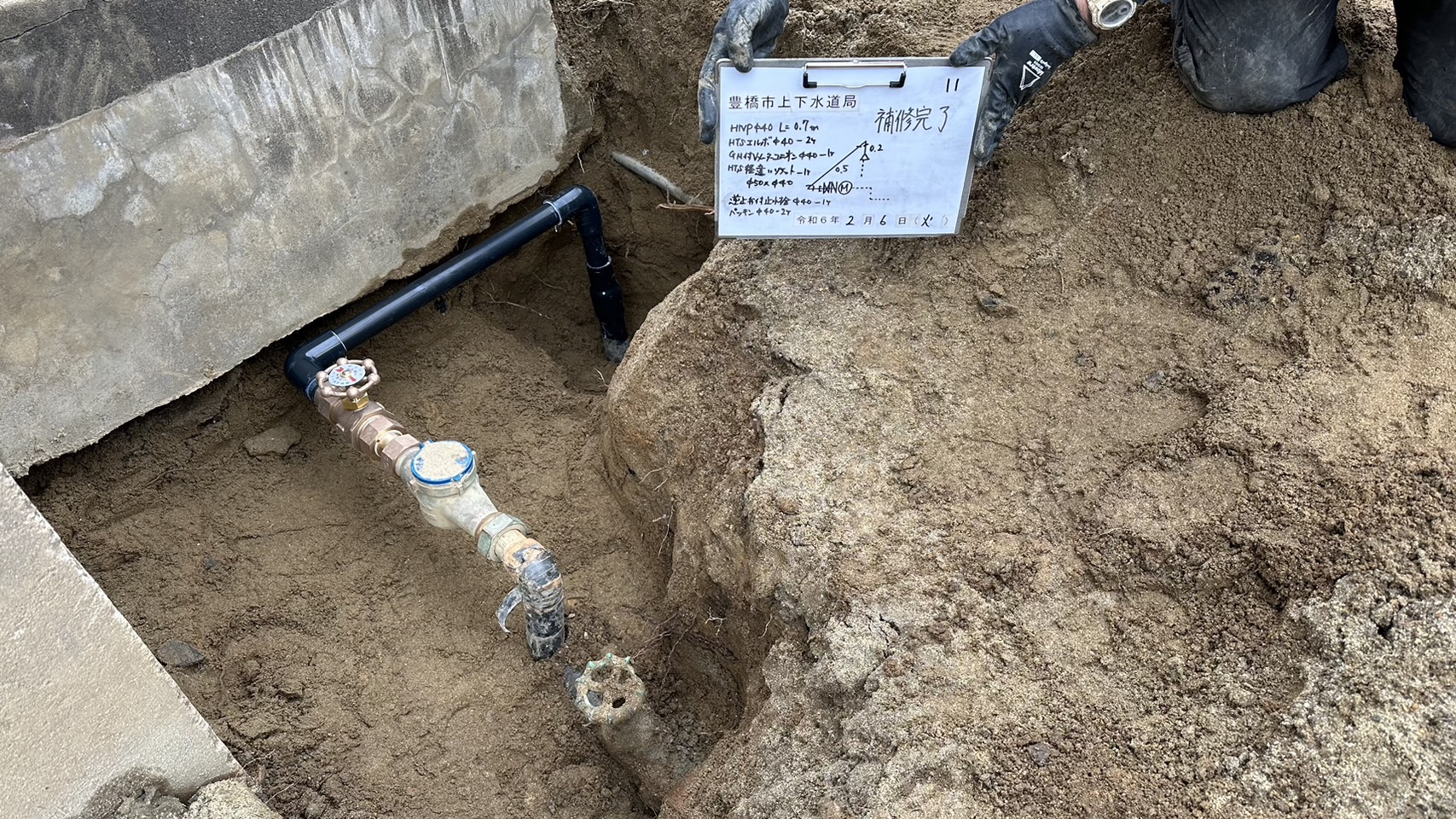

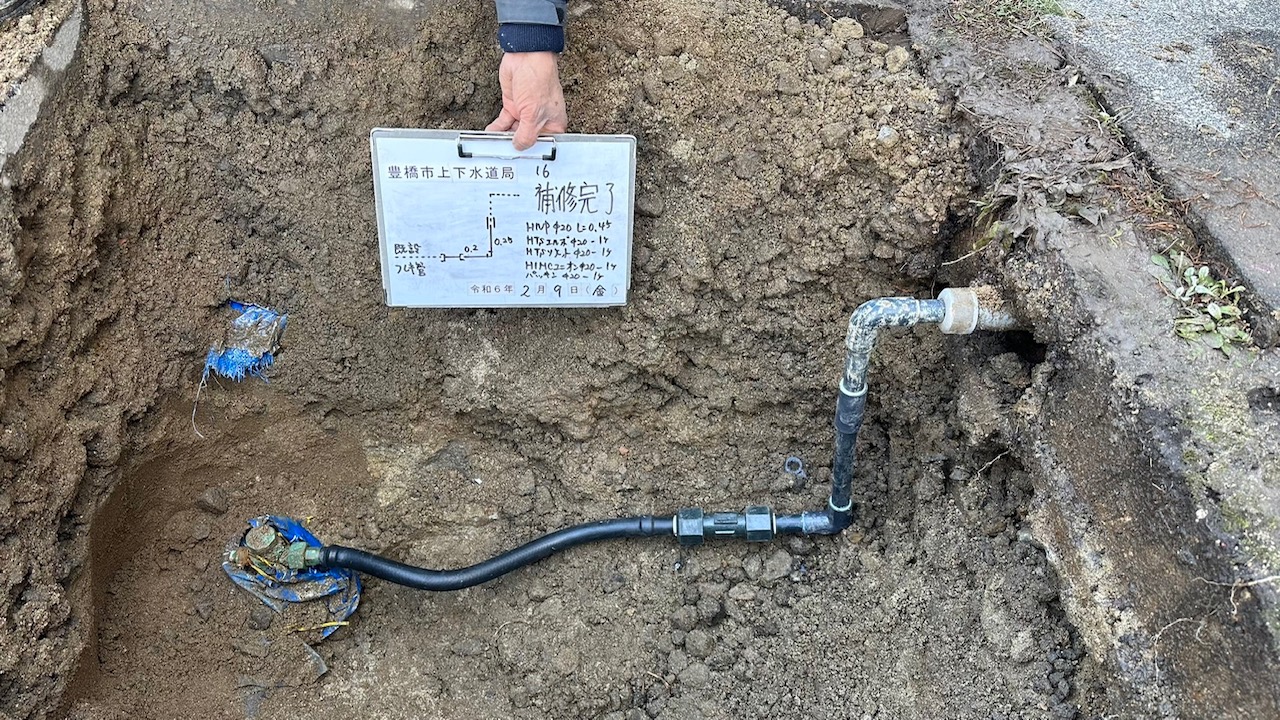

Φ20HIVP修繕完了

Φ20HIVPエボの破損状況

Φ40HIVP修繕完了

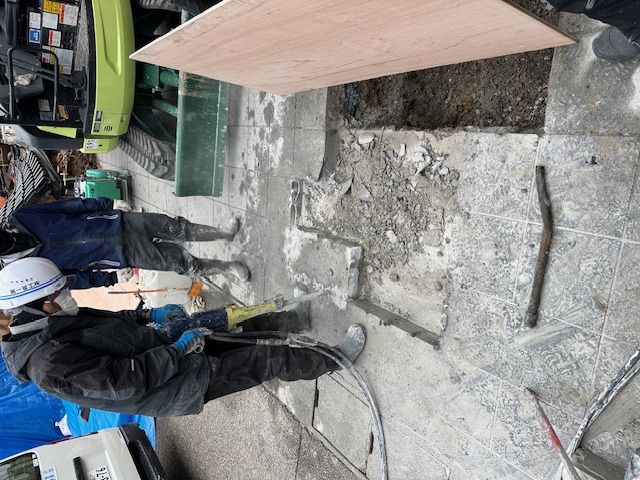

平板ブロックの下のコンクリート斫り

◎4班中村総業の作業状況

2月12日~2月18日

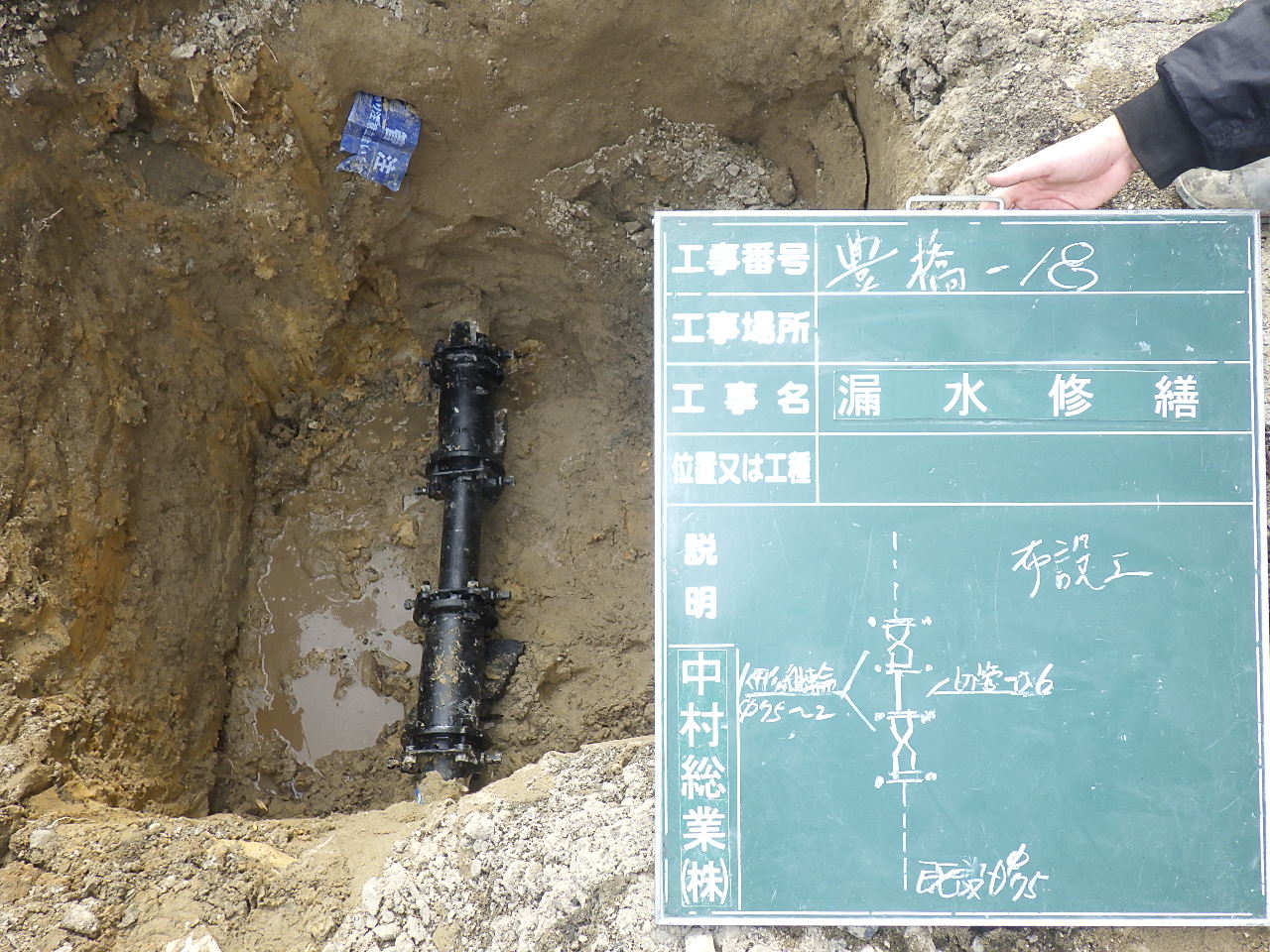

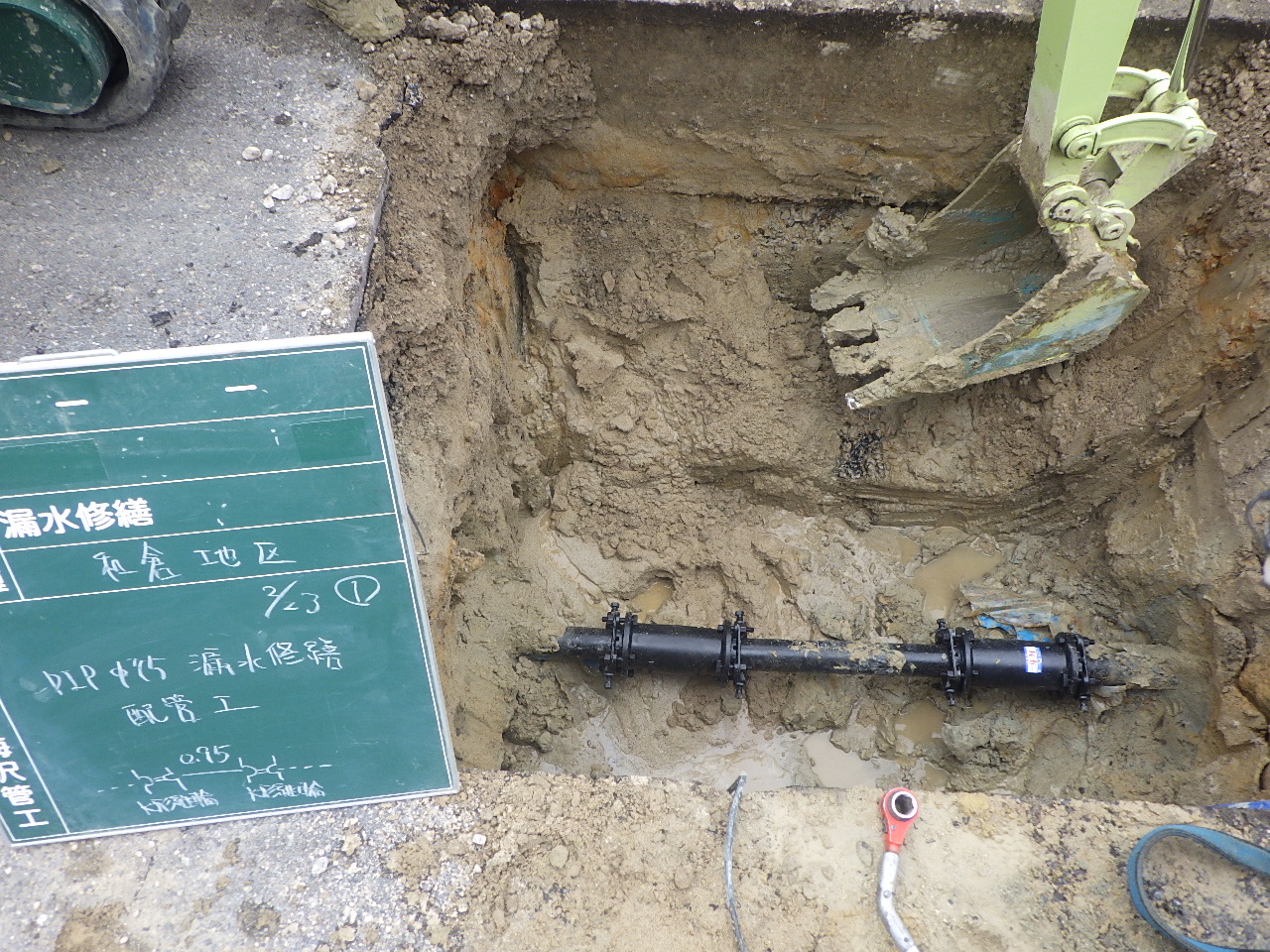

鋳鉄管Φ75漏水状況

鋳鉄管Φ75切取り修理完了

◎4班梅沢管工の作業状況

2月19日~2月25日

鋳鉄管Φ75継手部の破損状況

鋳鉄管Φ75修理完了

◎6班中部の作業状況

2月26~3月1日

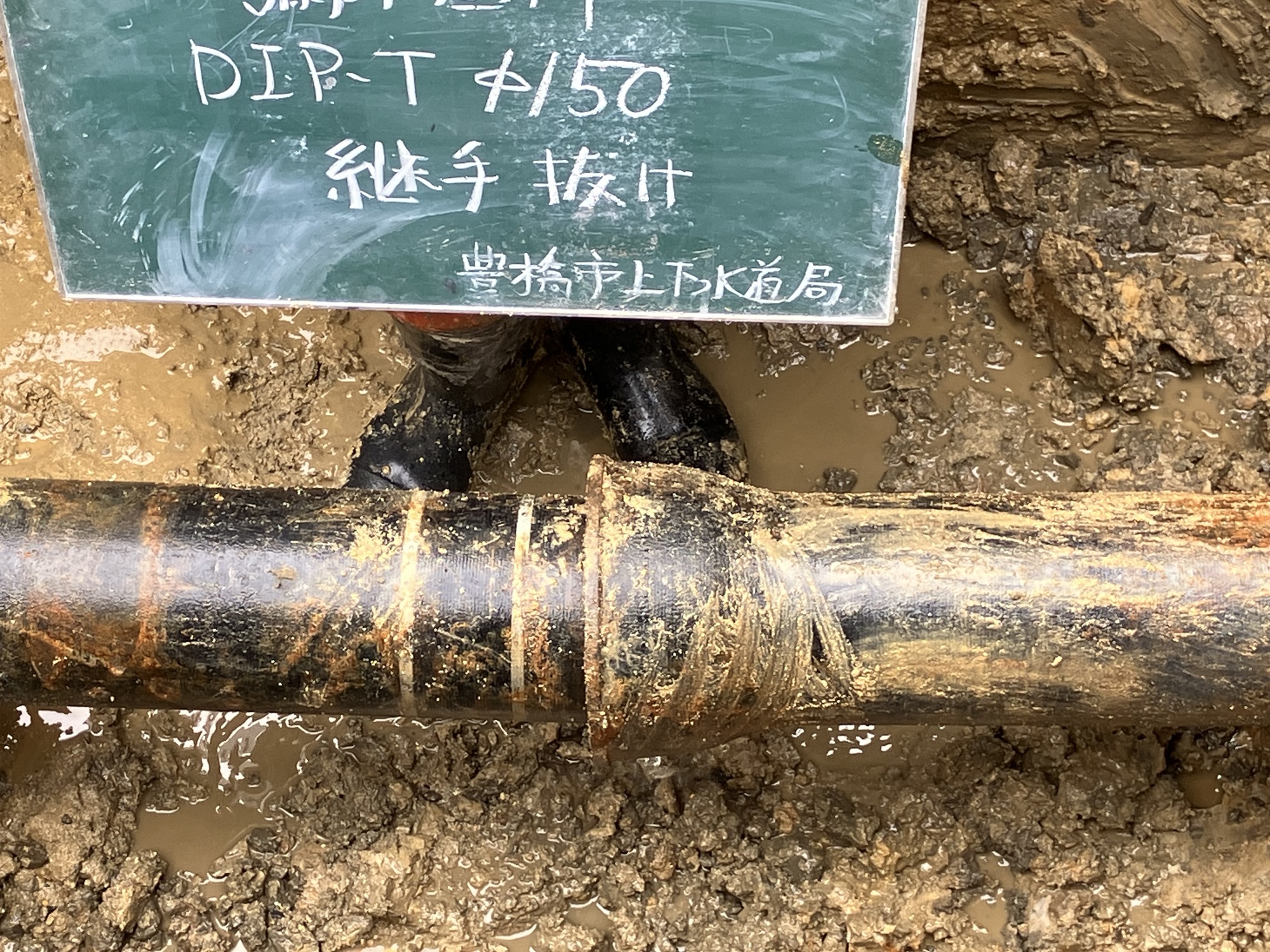

T型鋳鉄管継手抜け

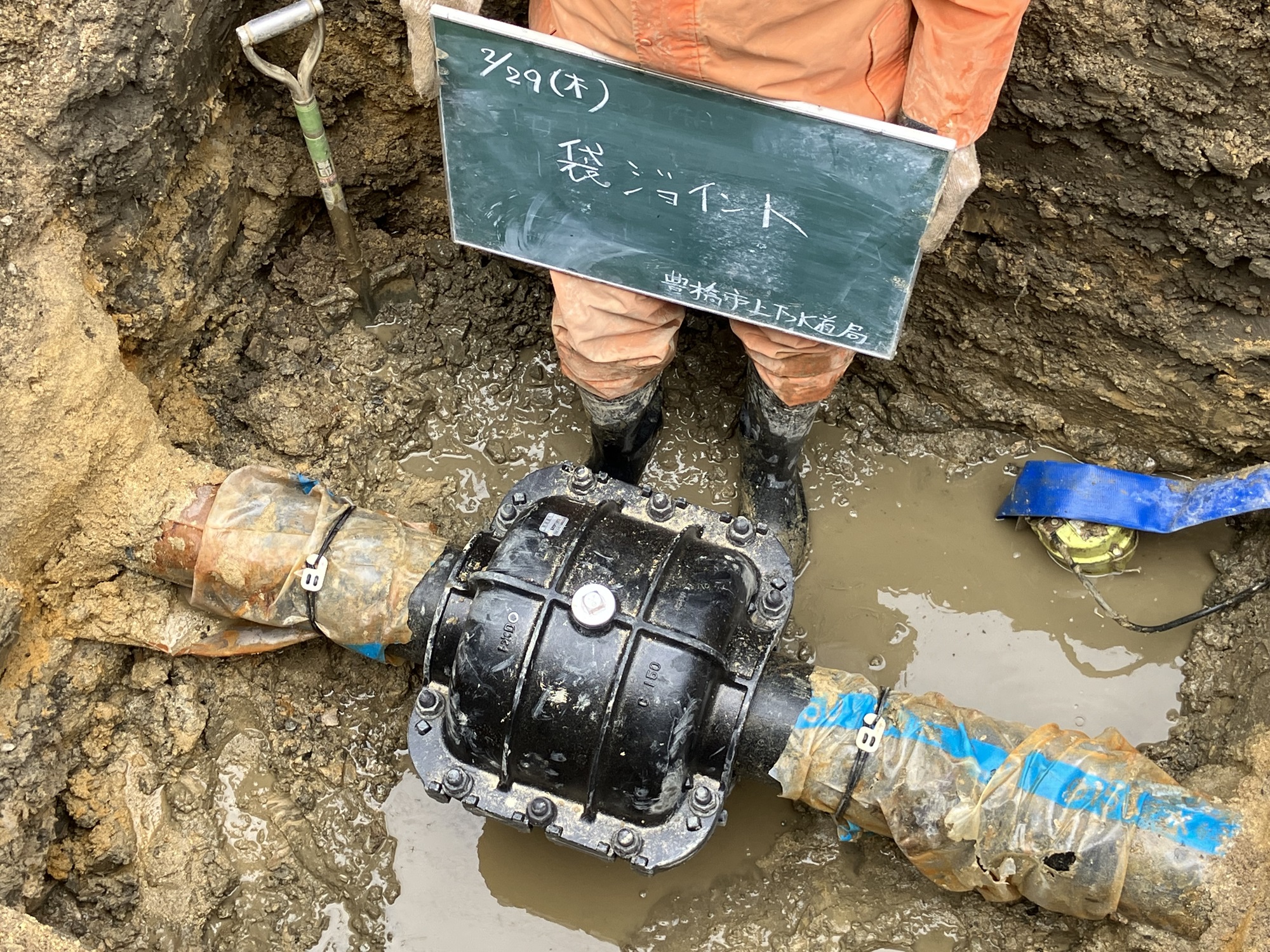

袋ジョイントで修繕完了

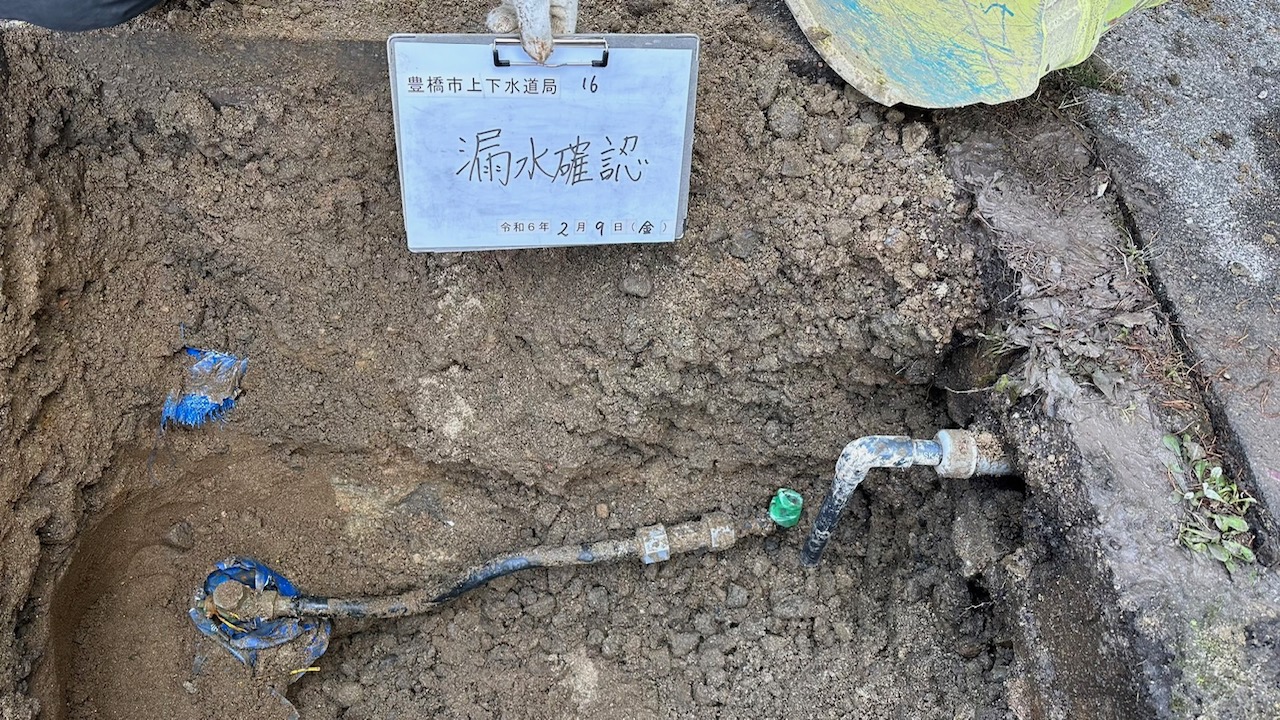

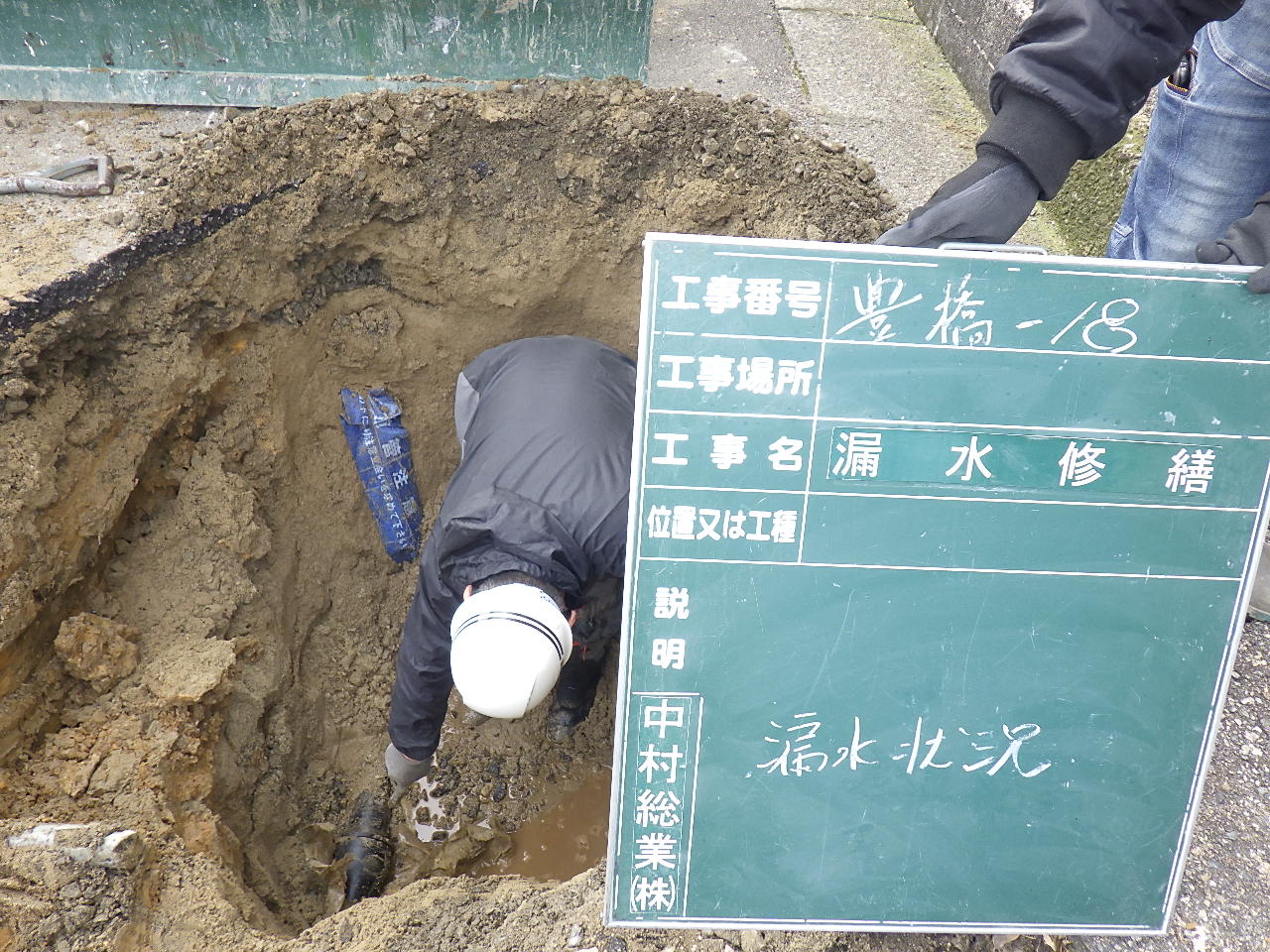

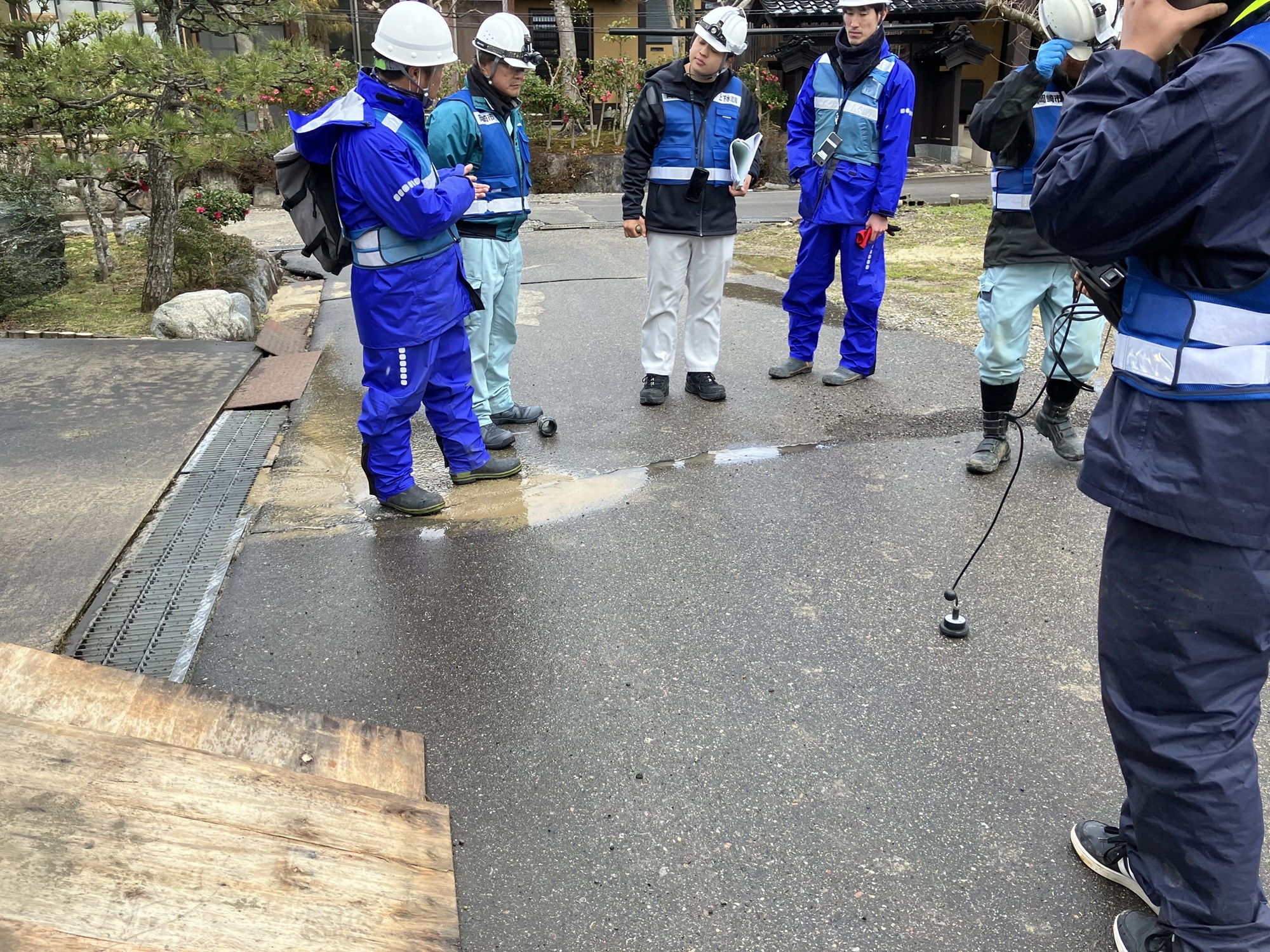

漏水調査状況

作業状況

石川県七尾市で行っていました地震応急復旧支援について、令和6年2月29日を以って終了しました。今後の支援体制については未定です。

能登半島地震支援の第一班(鈴国設備工業)が1月23日七尾市に到着しました。

七尾市市役所で復旧についての調整会議を行い、午後から弁栓類の開閉調査を行いました。

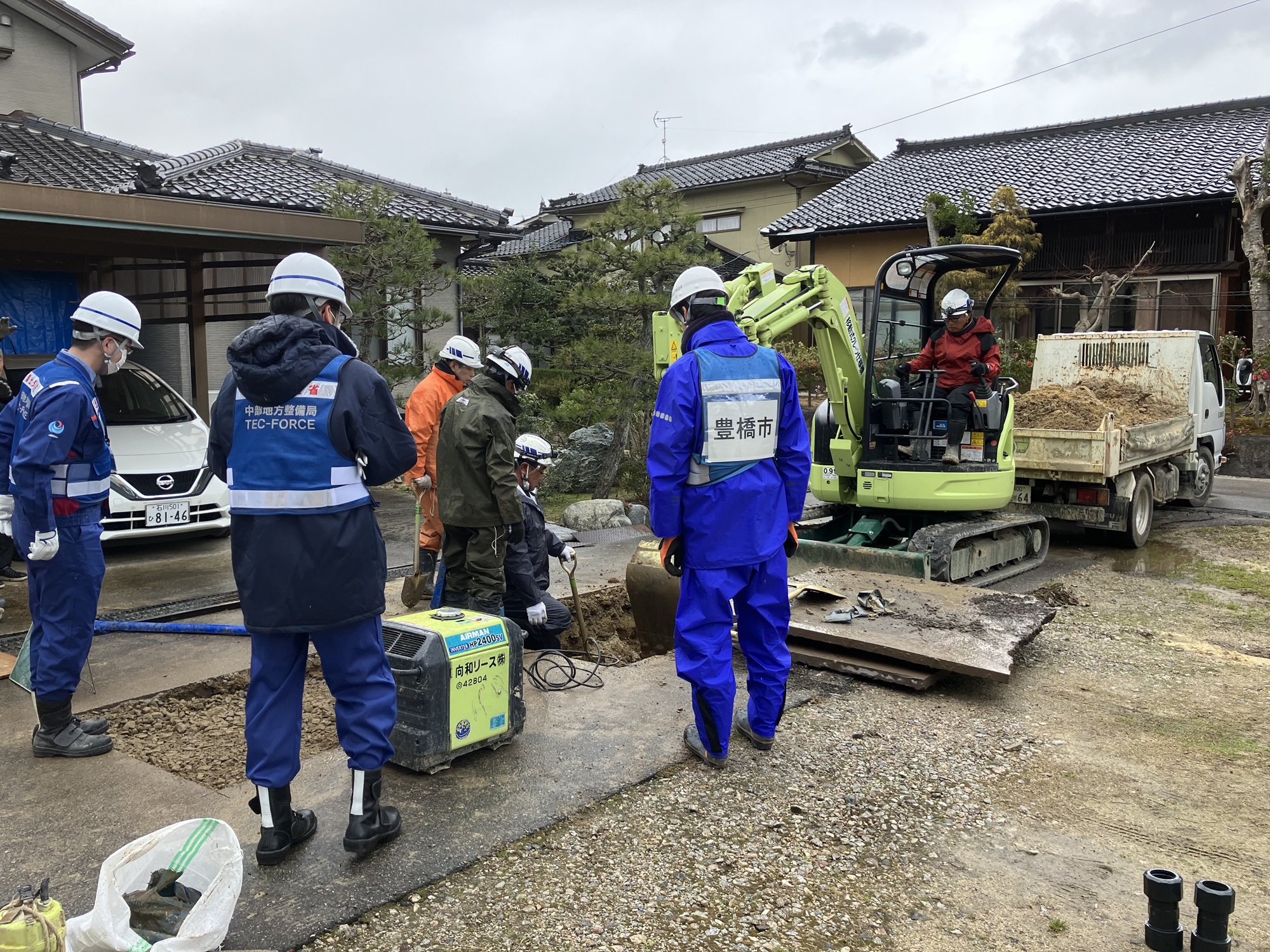

令和6年1月22日 上下水道局にて能登半島地震復旧支援隊出発式を行いました

本管業者10社が1週間交代で七尾市で活動します

第一陣として㈱鈴国設備工業が22日に上下水道局から出発しました

上下水道局と合同で1週間活動します
